各分署支援馬太鞍溪緊急處置工程

1. 鼎塊保護 2. 太空包擋水 3. 臨時土堤

水利署傾全署之力逐步恢復花蓮光復防洪安全水利署傾全署之力逐步恢復花蓮光復防洪安全


114年度花蓮溪水系及花蓮北段海岸緊急搶險(修)工程(開口合約)

1.北富堤防三段堤頂吊排放混凝土塊,增加防洪能力。(114.10.15)
2.光復三號堤尾與大同二號堤防排放rcp管,以利堤後排水。(114.10.16)

北富堤防三段堤頂吊排放混凝土塊,增加防洪能力。(114.10.15)光復三號堤尾與大同二號堤防排放rcp管,以利堤後排水。(114.10.16)

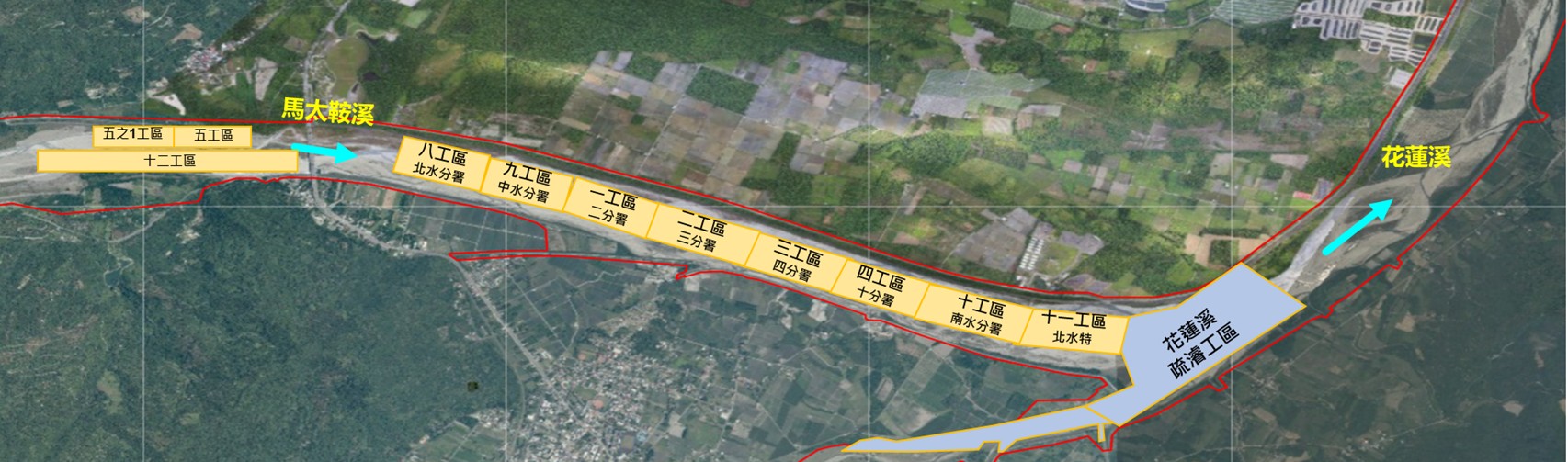

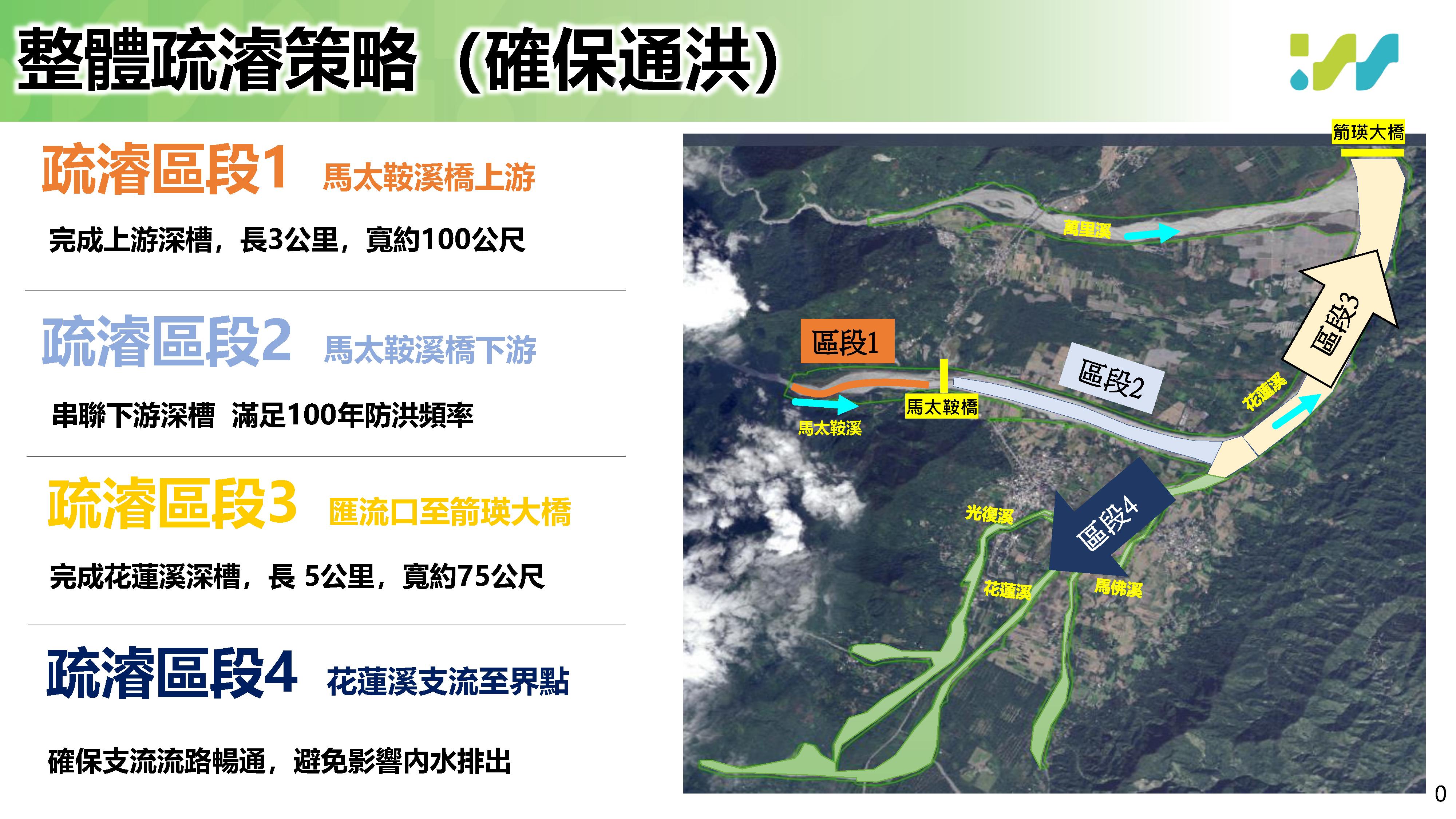

馬太鞍溪疏濬策略

1.各河川分署支援疏濬作業:

  (1)114年12月底目標100萬立方公尺。

  (2)115年 4月底目標累積300萬立方公尺。

  (3)115年12月底目標累積600萬立方公尺。

2.開放民間廠商協力疏濬,共同解決河道淤積土砂問題。

濬深馬太鞍溪及鄰近河川,恢復通洪能力降低水位,增加市區排水能力
