跳到主要內容區塊

計畫緣由與目的

寶山第三水庫可行性規劃-地質專題,透過113年度「寶山第三水庫工程地質初步調查」,針對寶山第三水庫壩址、蓄水範圍、築壩材料、各水庫間聯通管及引水隧道(含石門-新竹聯通管併入引水隧道)進行工程地質初步調查,並完成地質調查結果通盤檢討及評估整體寶山第三水庫工程地質。114-115年度起將進行「寶山第三水庫可行性規劃」,著重工程用地地質鑽探暨岩石力學試驗及築壩材料調查與試驗等相關工作。

初步調查階段成果: 攔河堰之地層屬南莊層之厚層砂岩夾頁岩,引水隧道進水口之地層屬南莊層之砂頁岩互層,地形坡度與地層傾向相反,屬於逆向坡,利用岩體不連續面進行邊坡破壞潛勢分析,結果顯示無平面破壞可能且楔型破壞之可能性低。隧道沿線通過的地層包括南莊層、北寮層、卓蘭層、楊梅層、大茅埔礫岩及現代沖積層,通過之斷層包括馬武督斷層、軟橋斷層、大平地斷層及竹東斷層等。壩址地區岩層主要由砂岩、砂岩夾泥岩、砂岩偶夾泥岩及砂岩與粉砂岩互層為主。

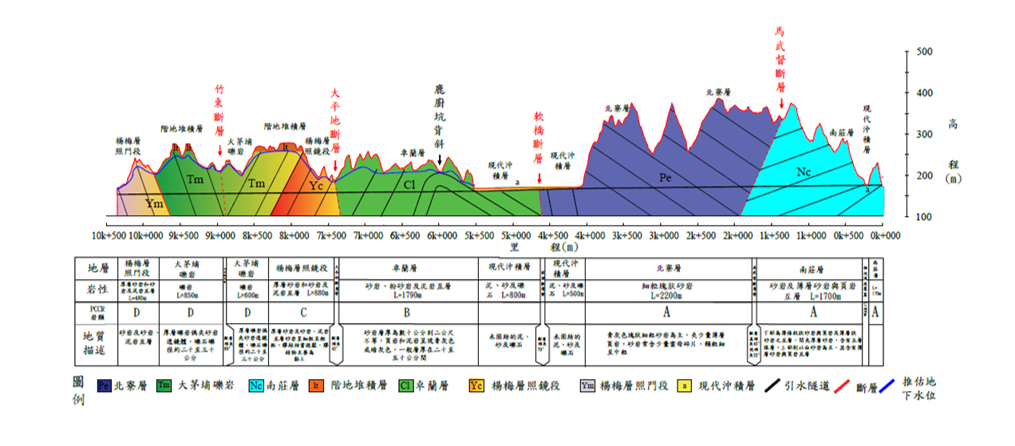

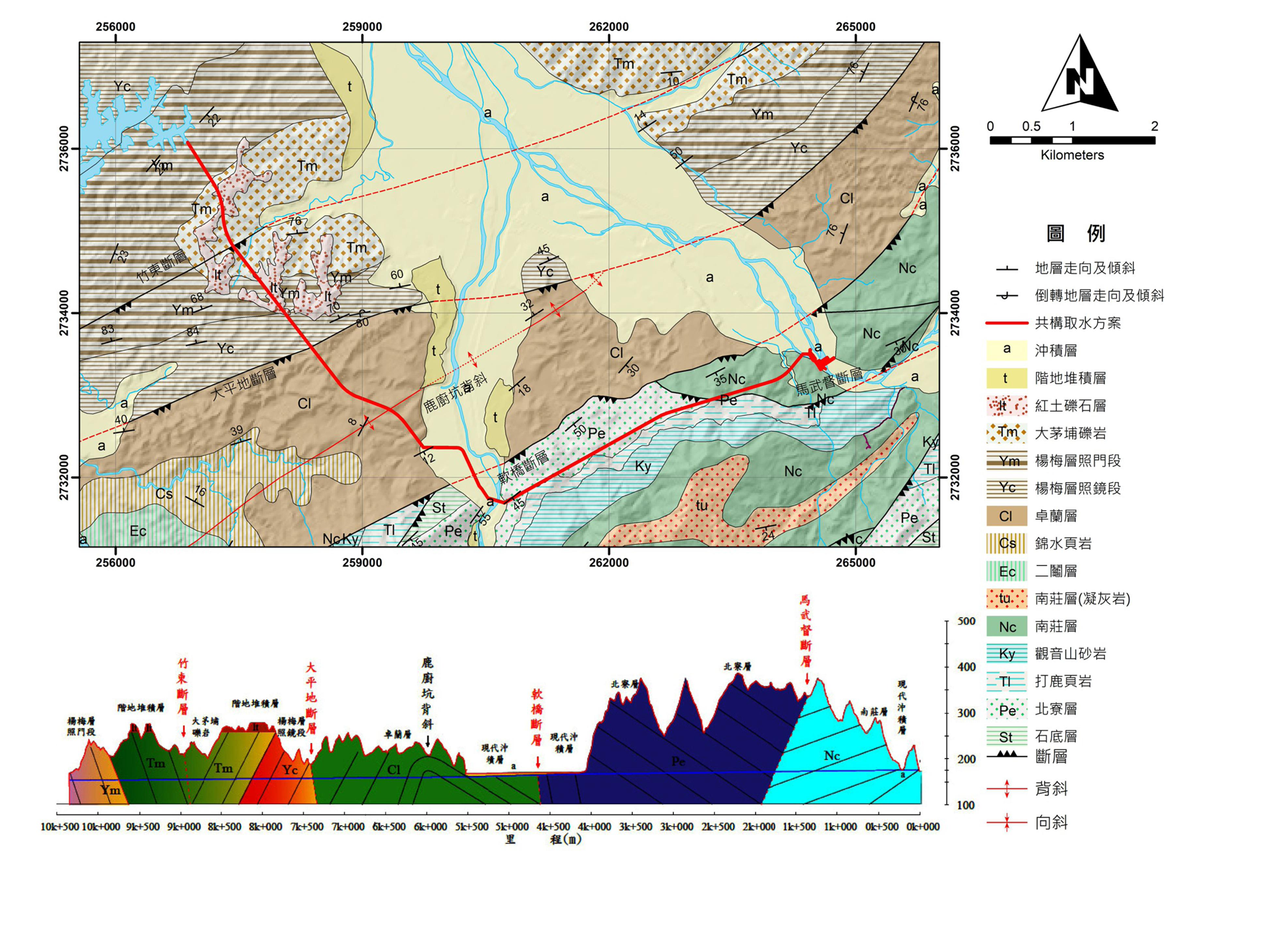

引水工程沿線地質剖面圖

主要工作內容

執行期程114年~ 115年,整體⼯作項⽬如下:

1.    基本資料蒐集與分析。

2.    區域地質調查

3.    地質鑽探及試驗

   A.地質鑽探深度為 16 孔、720 公尺。

   B.現地試驗包括標準貫入試驗、分裂式劈管取樣、薄管取樣、現地透水試驗、水位觀測井埋設與監測、孔內攝影試驗等。

   C.室內試驗涵蓋土壤一般物理性質試驗、土壤直接剪力試驗、岩石一般物理性質試驗、岩石單軸壓縮試驗、岩石弱面直剪試驗、岩石三軸試驗、岩石動彈性試驗、岩石靜彈性試驗、岩石消散耐久性試驗等。

   D.築壩材料調查與評估

   F.工程地質綜合評析

計畫預期效益

  1. 綜整前期地質調查結果,並完成壩址區域、薄山脊、攔河堰及引水隧道的地表地質調查與岩石力學試驗。

    2. 完成寶山第三水庫工程用地的築壩材料調查與試驗,以及工程地質綜合評析,為後續工程規劃提供參考依據。

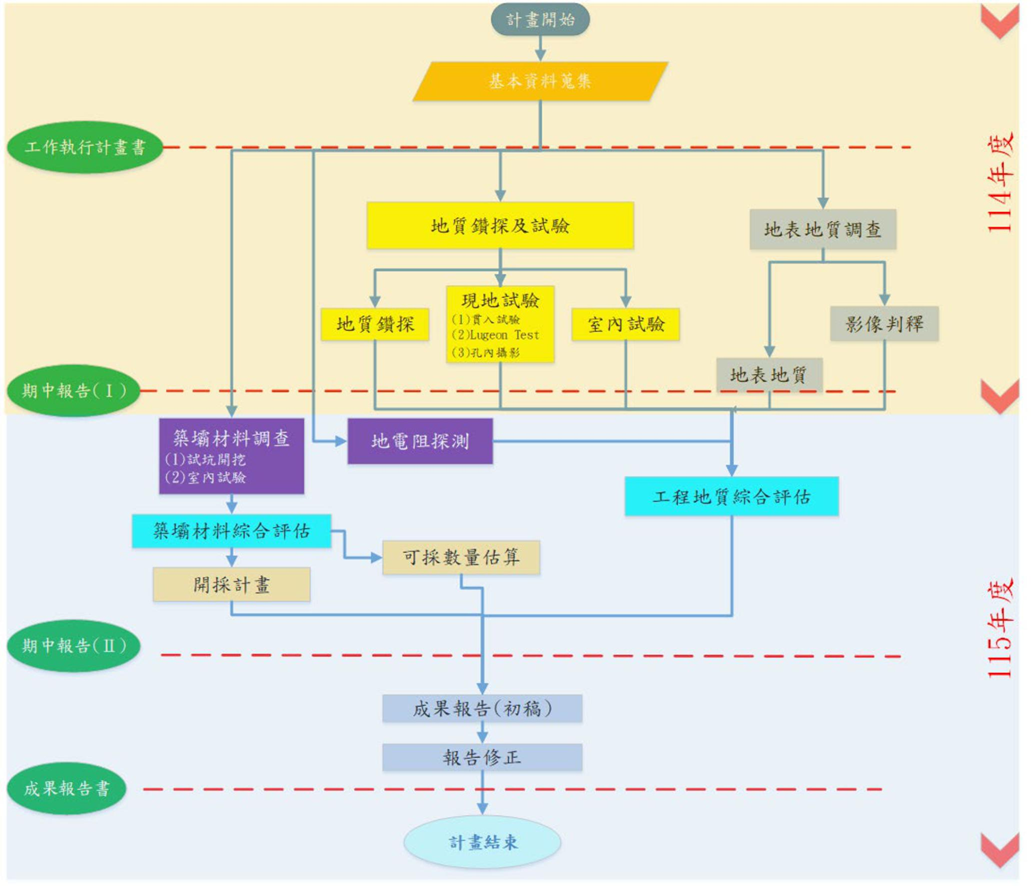

    工作執行流程圖

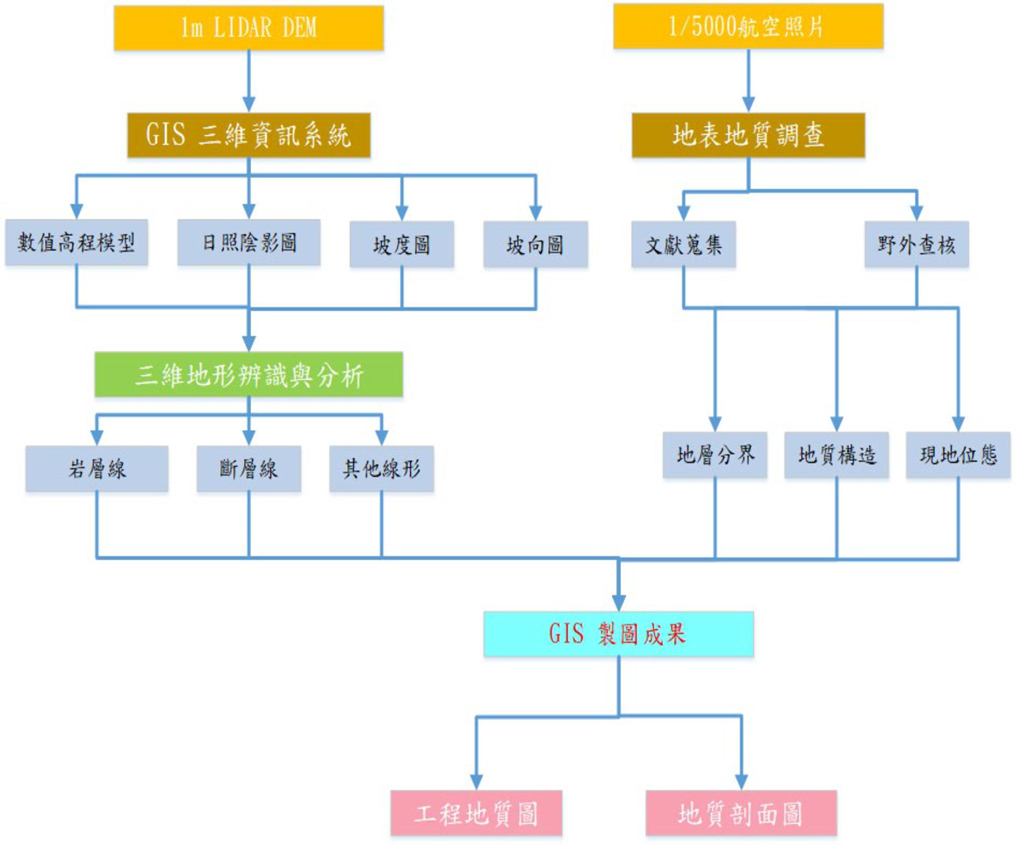

區域地質調查工作流程圖

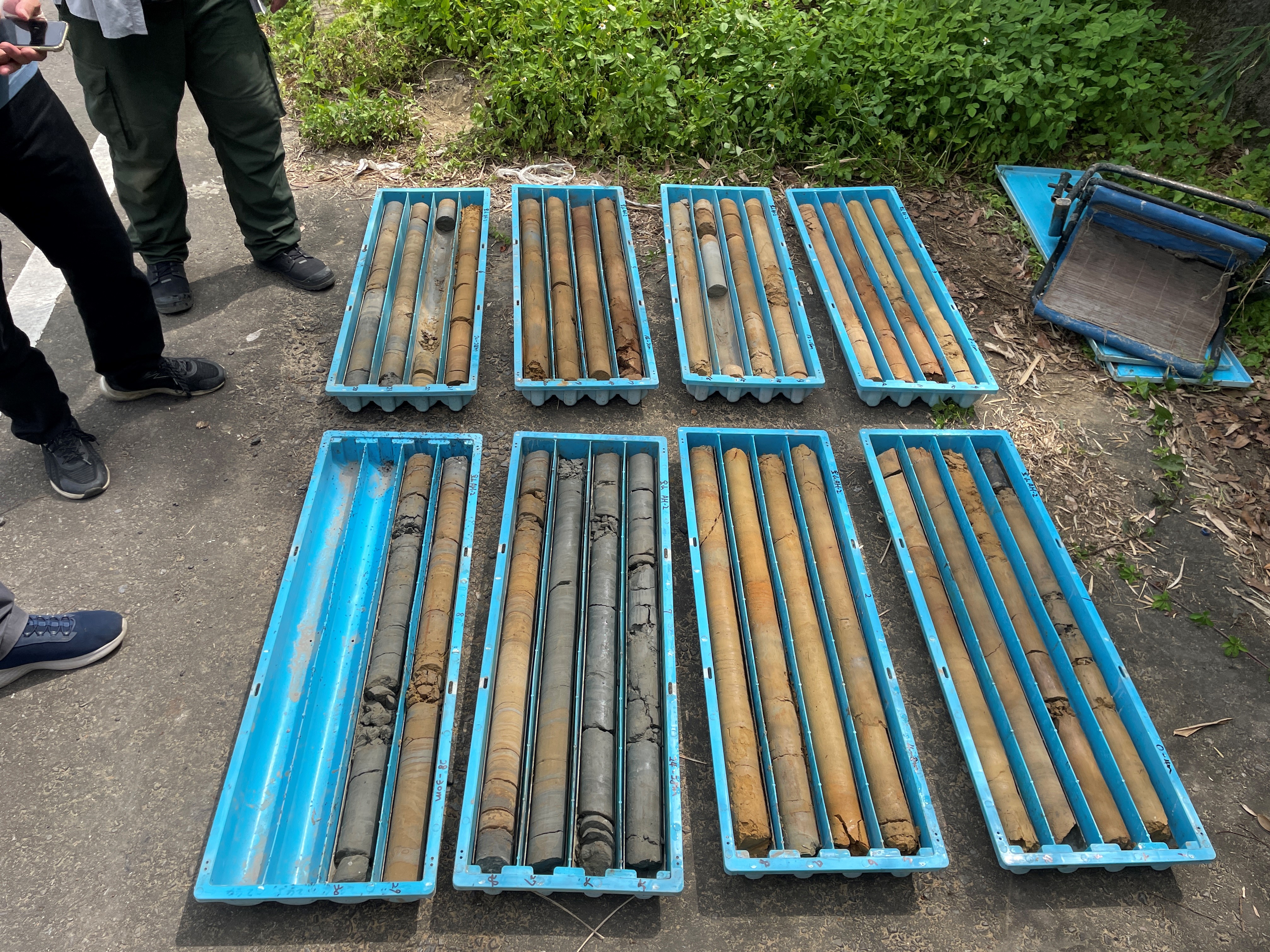

寶三水庫主要工程設施平面配置圖攔河堰平面佈置圖寶山第三水庫地質鑽探調查- KH-2L旋轉油壓式鑽機寶山第三水庫地質鑽探取出岩心-現地初步判釋
