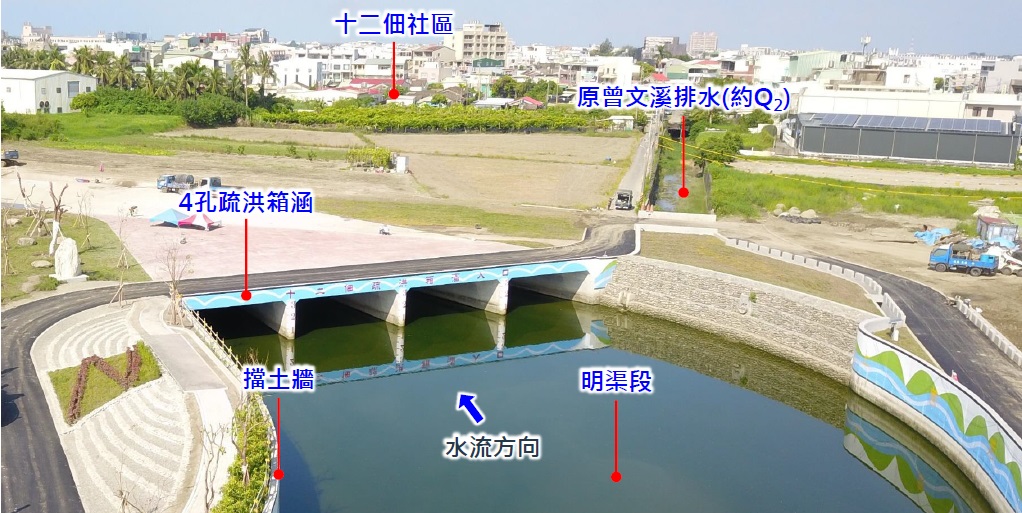

曾文溪排水十二佃疏洪箱涵(樁號1K+600~1K+900)新建工程併辦土石標售
主辦機關:經濟部水利署第六河川局 設計單位:黎明工程顧問股份有限公司
監造單位:黎明工程顧問股份有限公司 施工廠商:岡山營造有限公司
工程特色及困難度:
一、創新性
(一)設計階段
1、清淤池具匯流功能
(1)符合後續新吉排水匯流水理需求。
(2)以溢流方式之穩定水流進入箱涵。
2、既有路基底層爐渣以創新工法再利用化腐朽為神奇
(1)運用既有爐渣進行地改,節省經費。
(2)採用濕裹法(爐渣拌合地改劑)有效固化爐渣,增加地基承載力及避免爐渣汙染。
(3)定期採用水質監測,確認無汙染地下水。
3、雙向透水管減壓工法
(1)雙向透水管設置於箱涵及匯流池底版。
(2)地下水位較高時可緩解箱涵上揚力,而地下水位較低時可補注地下水源。
(二)施工階段
1、採二階加勁工法,確保安全
(1)雙排鋼板樁+H型鋼加勁支撐。
(2)可全斷面施工,縮短工期。
2、臨時防洪功能滯洪池
(1)提高深開挖施工安全。
(2)兼做臨時性生態池。
3、配合濕裹法土壤拌和現地爐渣去化再利用進行地盤改良,以分區及三明治均勻拌合工法及分層填築夯實,並經實地驗證符合需求。
4、客製化弧型尺規,優化同心圓轉彎段線型
(1)配合四孔箱涵、五道側牆
(2)運用於鋼筋、模板組立
(3)有效提升工程品質
二、周延性
1、充分在地溝通,納入設計及施工參考
(1)資訊公開:資訊公開網,召開地方說明會
(2)敦親睦鄰:傾聽在地民意,納入規設參考
(3)溝通協調:邀集各相關單位會勘協助辦理
2、繞道疏洪取代原渠改建
(1)克服公學路拓寬困難
(2)避免拆除公學路民宅
(3)節省經費,縮短工期
3、預留新吉排水匯流口
(1)採用石籠護岸預留新吉排水匯流口
(2)石籠工塊石可再使用符合循環經濟
4、本工程箱涵頂部為計畫道路預做托梁,利於道路銜接
(1)防汛道路已施作托梁、進橋板
(2)箱涵結構預留托梁
(3)完善社區交通路網
5、柔性銜接:以拋塊石導床及塊石固床進行銜接
1、租地鋪設臨時水路,維持農渠灌溉功能
(1)承攬商自行租用土地進行農渠改道
(2)不因施工而造成農作斷水
(3)鋪設雙層不透水織布穩定臨時水路
2、超前部署妥善規劃,克服缺料缺工問題
(1)承攬商提早購入塊石材料
(2)增加專業工班進行排鋪
(3)汛期前搶工施作完成,降低施工風險
3、善用科技防洪預警
(1)架設cctv遠端監控水情
(2)即時觀看水位影像
(3)整合防汛資訊
(4)即時掌控防洪防災
(5)結合在地社區防災演練
三、節能減碳
(一)減碳
1、本工程於既有曾文溪排水銜接段採塊石固床及導床,減少混凝土用量,塊石取代混凝土850方減少173噸CO2e碳排量。
2、爐渣去化工程,減少23,700噸CO2e碳排量。
(二)固碳
1、利用周邊畸零地採複層植生增加綠覆率,有效提升在地固碳效果62噸。
2、綠覆提升固碳量約62噸。
四、遭遇困難
(一) 議題:原路基爐渣去化
(二) 解決方案:
1、原因探討:
(1)箱涵穿越台江大道原路基舖設,係採爐渣進行鋪設。
(2)該穿越段爐渣需運送至廢棄物清理場清除,費用高昂。
2、解決對策:
(1)設計階段:
使用水泥系處理劑(HSC-301)與爐渣進行拌合固化作為軟弱基礎改良之設計。
(2)施工階段:
依據配比設計1M3之爐渣與0.3噸之水泥系處理劑,採三明治工法拌合施工。
3、積極作為:
A、依據配比設計1M3之爐渣與0.3噸之水泥系處理劑,進行配比設計試驗。
B、依據試驗資料,檢核改良後土壤容許承載力,符合長期載重F.S.= 4.5≥3.0。
A、採三明治工法均勻拌合
B、分層夯實,每層≦30CM,每單元分七層進行夯實。
C、每單元至少進行一次工地密度試驗。
D、依據工地密度試驗資料,經符合土壤容許承載力需求。
五、工程優良事蹟
(一) 行政院公共工程委員會第23屆金質獎優等
(二) 榮獲經濟部112年公共工程優質獎第 3 名。
(三)
六、顯著效益
(一)解決曾文溪排水十二佃區段,長期淹水之噩夢
曾文溪排水約7K+668處採新設疏洪箱涵分流,營造共存、共生、共榮之願景。
(二)達成總統交付使命
1、107年0823豪雨總統蔡英文勘災,交付解決淹水問題。

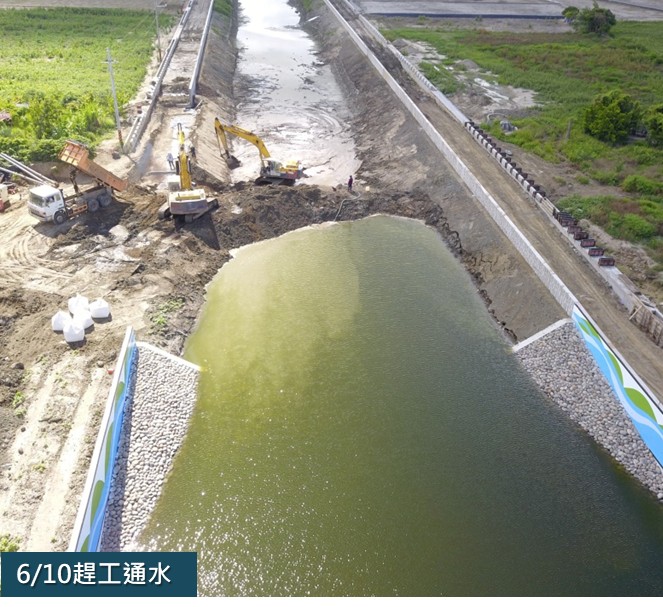

2、與工班協調,調整工班人力,全力進行趕工作業,於汛期前(4/30)完成應急疏洪,112年06月15日完成全線疏洪通水。
(三)畸零地建置多功能廣場,記錄曾文溪排水治水歷史脈絡
1、十二佃紀念廣場
(1)導入在地人文,記錄十二佃治水歷史脈絡
(2)植栽綠化、環境教育場域
2、景觀平台
(1)防災監控、導覽解說
(2)景觀美化、民眾休憩
