阿公店溪水岸整體環境營造工程(第三期)(前洲橋至維仁橋及舊港橋下游段)A標

  • 次數內容 原因增(減)金額 原定契約金額變更後契約金額 核定日期
    1第一次修正施工預算(變更設計) 依據里長、學者專家建議,增設欄杆設施並修改植栽項目,同時配合既存管線,調整休憩平台位置。 增加7,609,397元;減少2,630,608元。 70,000,000元 74,978,789元 2026-09-23
  • 活動名稱時間 地點內容 參與對象

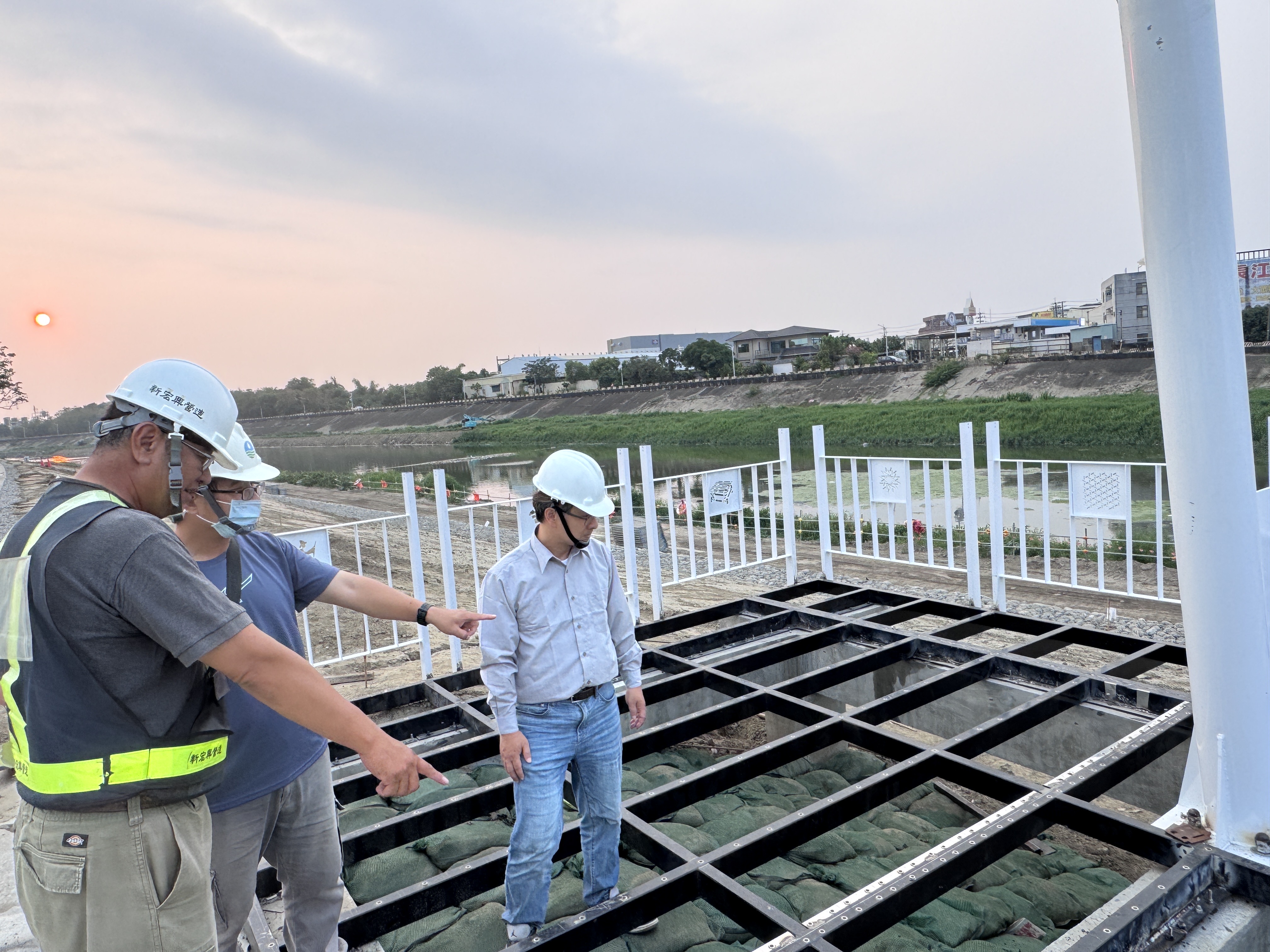

    施工(前)階段生態暨地方說明會 2025-12-12 前洲橋 說明本案設計理念與施工期程,並聽取地方有關安全面之建議。 里長、設計單位、監造單位、施工廠商、地方政府

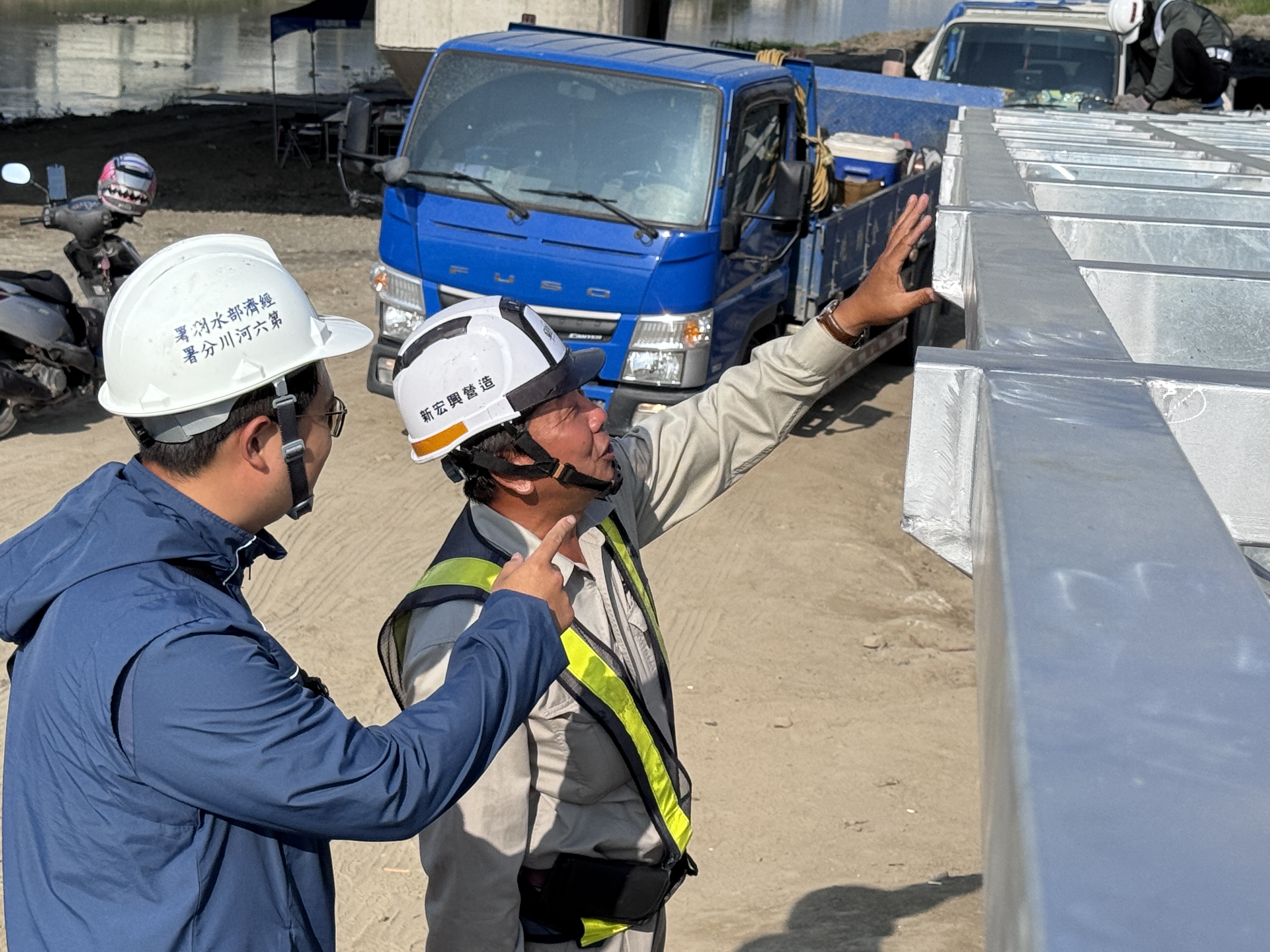

  • 時間地點 參加人員聯繫內容 照片
    115年2月9日臺灣橋頭地方檢察署 檢察長、分署長、科室主管 分享水利工程行政透明與取締環境犯罪之經驗,加強河川流域聯防機制。
    115年2月13日高雄市岡山區公所 區長、分署長、科室主管 說明本案規劃構想與目前施工進度,與地方首長意見交流。
    115年4月24日阿公店水庫管理中心 分署長、副分署長、科室主管 深入瞭解水庫營運管理特色與防洪操作,共同守護河防安全。
    115年4月29日行政院南部聯合服務中心 副執行長、分署長、地方政府 簽署「115年南部地區災害區域聯合防災合作平台協議備忘錄」,提升汛期即時應變與調度能力。
  • 意見反映處理結果
    115年1月26日民眾陳情阿公店路3段施工車輛造成嚴重揚塵 已責成廠商提高灑水頻率進行改善,並於115年2月5日函復。
