二仁溪縱貫鐵路橋下游段整體環境營造工程(第五期)

  • 次數內容 原因增(減)金額 原定契約金額變更後契約金額 核定日期

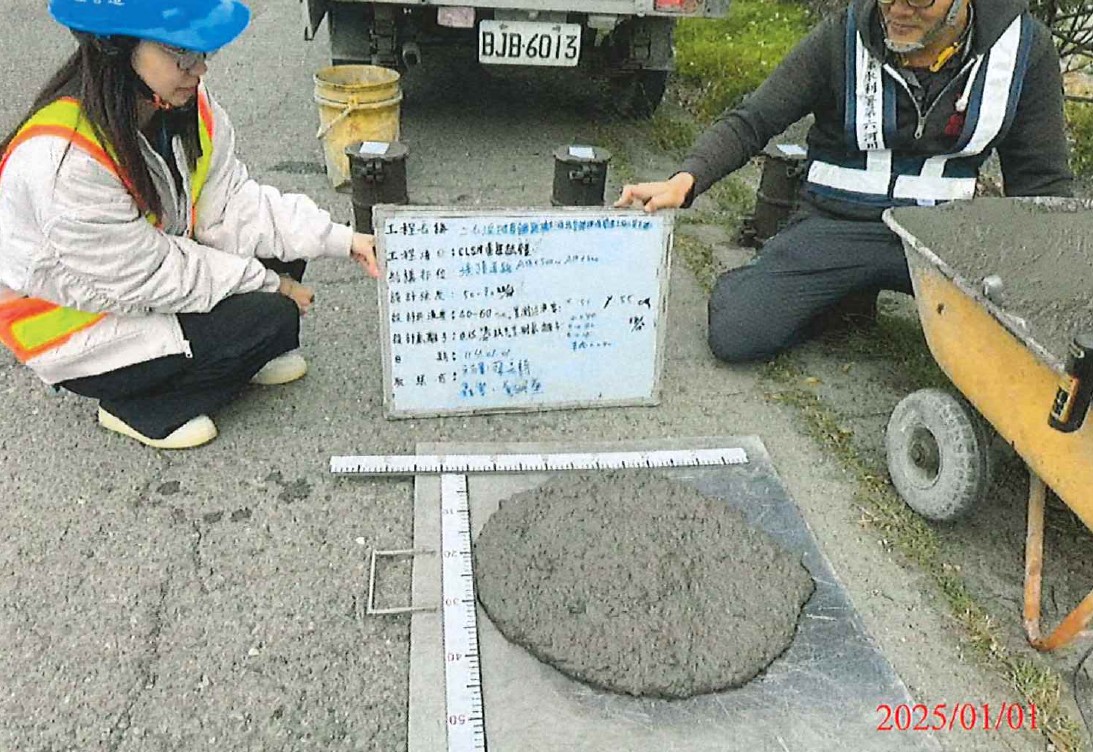

    1第一次修正施工預算(變更設計) 依據地方建議增設故事牆與變更涼亭設計,另增設鳥類棲架、雨量預警設備等。 增加24,090,429;減少13,541,429 89,330,000 99,879,000 2025-05-09
    2第二次修正施工預算(變更設計) 為求民眾安全,增加水防道路銑刨及重鋪數量、增設堤頂矮牆、友善坡道橫向排水等,並配合國家政策執行施工中碳盤查專案。 增加17,331,038;減少8,815,038 99,879,000 108,395,000 2025-10-07
  • 次數理由 展延日期原預定完工日期 變更後完工日期核定日期

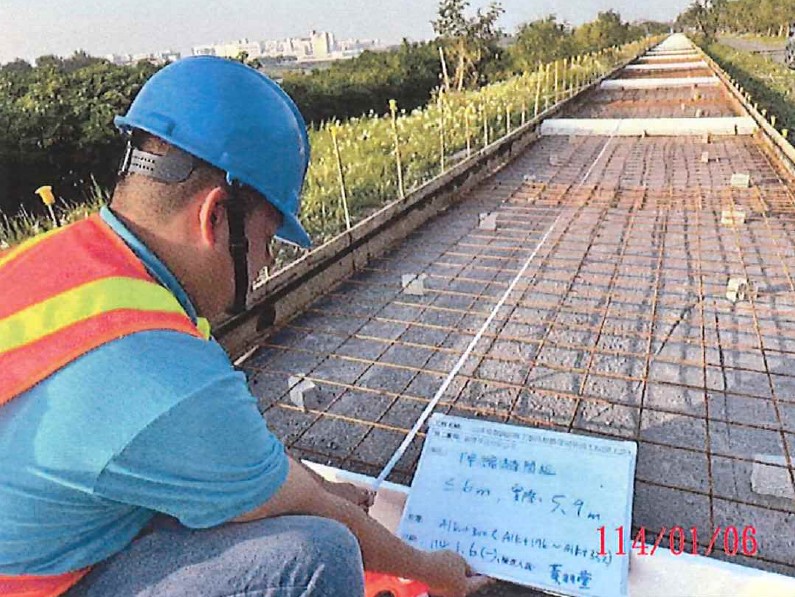

    1丹娜絲、康芮颱風豪雨等 22日 2025-09-25 2025-10-17 2025-09-01
  • 活動名稱時間 地點內容 參與對象
    設計階段第一場民眾說明會 2022-08-31 太爺里社區活動中心 說明本案工程施作範圍及設計內容,並聽取各方建議,導入在地特色,增進居民與二仁溪的情感連結。 課長、區長、民意代表、設計單位、社區發展協會、NGO團體
    設計階段第二場民眾說明會 2022-08-31 田尾里社區活動中心 說明本案工程施作範圍及設計內容,並聽取各方建議,導入在地特色,增進居民與二仁溪的情感連結。 里長、民意代表、設計單位、社區發展協會
    設計階段第三場民眾說明會 2022-09-02 中洲里社區關懷據點 說明本案工程施作範圍及設計內容,並聽取各方建議,導入在地特色,增進居民與二仁溪的情感連結。 課長、民意代表、地方政府、設計單位、社區發展協會、NGO團體
    設計階段第四場民眾說明會 2023-05-17 太爺里社區活動中心 說明本案工程施作範圍及設計內容,並聽取各方建議,導入在地特色,增進居民與二仁溪的情感連結。 課長、民意代表、地方政府、設計單位、社區發展協會、NGO團體
    設計階段第五場民眾說明會 2023-05-17 中洲里社區關懷據點 說明本案工程施作範圍及設計內容,並聽取各方建議,導入在地特色,增進居民與二仁溪的情感連結。 區長、里長、民意代表、設計單位、社區發展協會、NGO團體

    施工前地方說明會 2024-09-23 本案工區現場 說明本案工期與主要施工項目,促進在地社群瞭解與支持,並接受提問與建議,共同提升施工品質與民眾滿意度。 里長、民意代表、設計單位、監造單位、施工廠商、社區發展協會、NGO團體
  • 時間地點 參加人員聯繫內容 照片
    112年5月17日臺灣橋頭地檢署 檢察長、局長及各科室主管 雙方就轄區內二仁溪、典寶溪及阿公店溪在河川治理、清淤疏濬、環境保護與國土犯罪防治方面廣泛交換彼此專業領域看法,並說明目前重大水利工程計畫潛在可能的風險,期能杜絕外界不當之干擾。
    112年5月25日臺灣臺南地檢署 檢察長、署長、局長及各科室主管 雙方就轄區曾文溪、二仁溪在河川治理、清淤疏濬、環境保護與國土復育等方面,廣泛交換彼此專業領域看法。會談中,署長就現行水利工程、河川疏濬等行政透明作業方式向檢察長進行說明,共同討論可能發生的弊端與風險,並採取防弊措施作為,並期望能及早採取有效防弊措施。
    114年2月19日臺南市政府水利局 局長、分署長及各科室主管 簽署合作意向書,攜手推動仁德水資源回收中心回收水之再利用,展現對水資源永續利用的承諾。雙方將攜手合作,於114年度期間,取用仁德水資源回收中心之回收水進行工區澆灌、清洗及養護,減少自來水使用量,達到節水減碳目標。
    114年3月4日林保署嘉義分署 分署長、地方政府、嘉義大學、警察機關及NPO團體 轄區內二仁溪、曾文溪與鹽水溪等河川範圍是已知的草鴞重要棲地,本案與其他工程計畫均積極推動納入友善草鴞管理措施,作為草鴞族群未來能安身立命的關鍵參與者,榮幸獲邀參與本次草鴞幼鳥野放。
    114年5月21日行政院南部聯合服務中心 副執行長、分署長、地方政府 與其他11個中央、地方政府機關代表一同參加南部地區災害區域聯合防災合作平台會議,針對颱風或豪雨引發的災害進行跨區域支援與整備。
  • 活動名稱時間 地點內容 參與對象

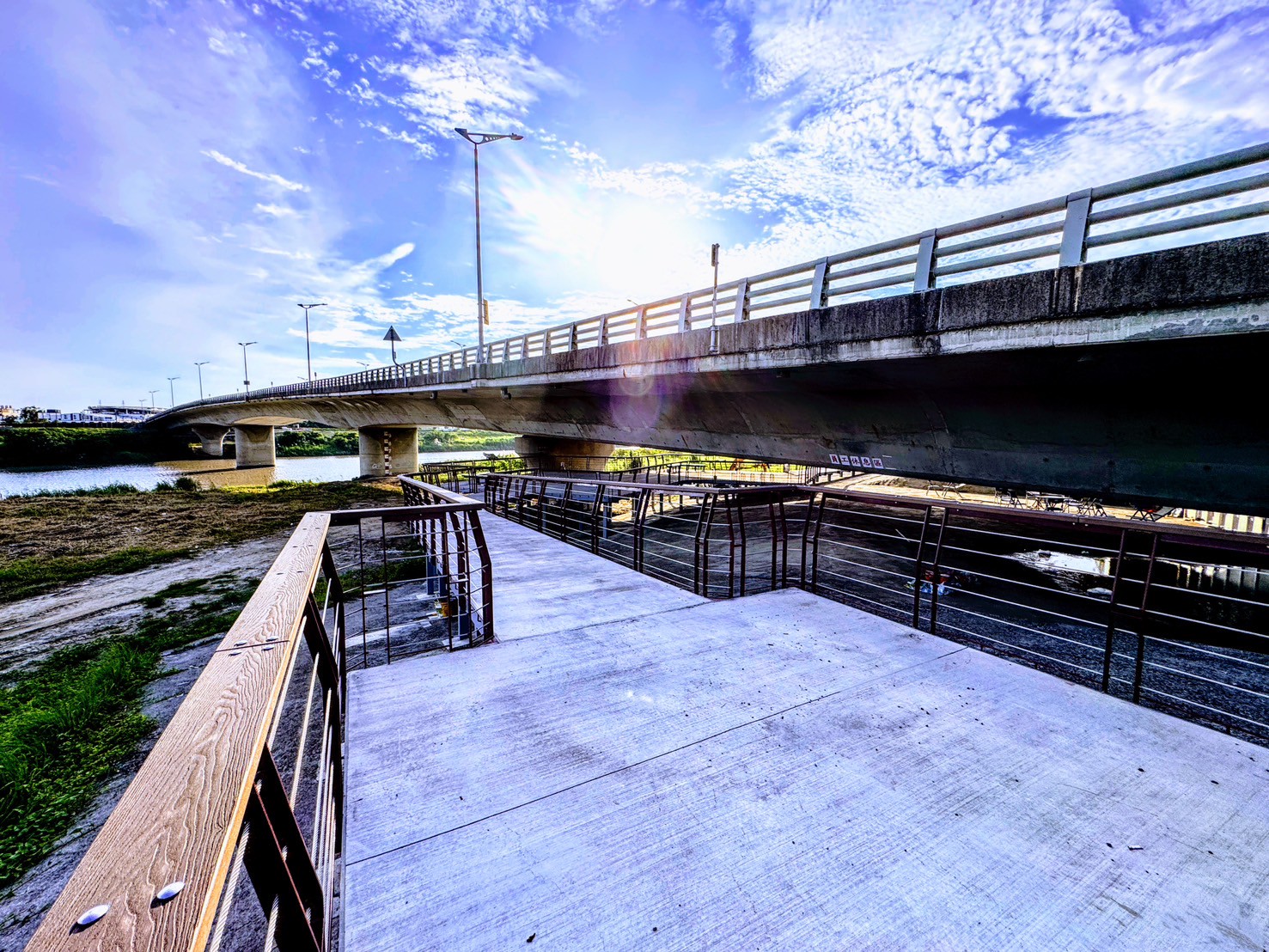

    臺南市政府水利局會勘 112年12月28日 港尾橋 討論照明工程預計附掛線路事宜。 監造單位、設計單位、地方政府

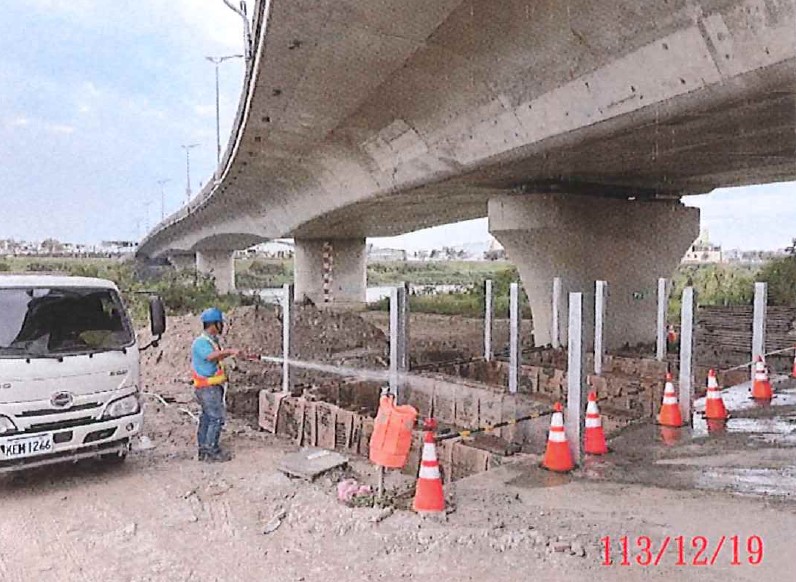

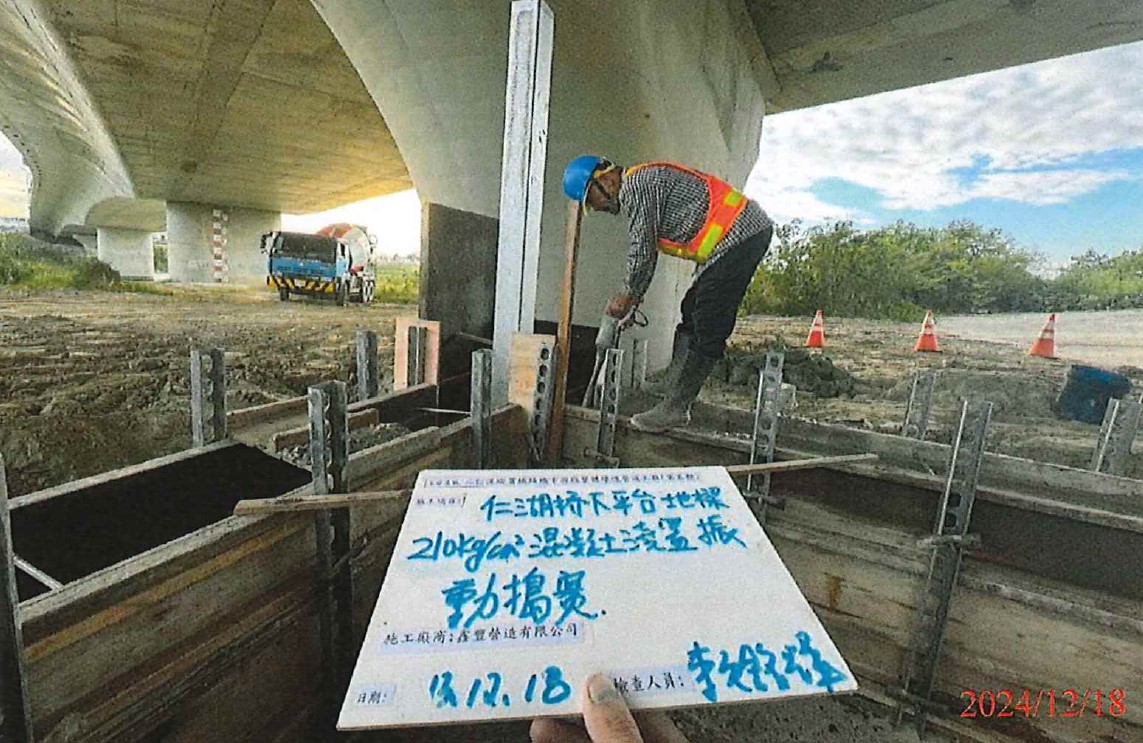

    六河分署會勘 113年10月11日 仁湖橋 討論仁湖橋下棧道及平台施作事宜。 監造單位、設計單位、施工廠商、地方政府
    立法委員邱志偉服務處會勘 113年10月7日 舊鐵路橋 會勘市定古蹟舊鐵路橋維管邊界,確保未來完工之後步道順利銜接。 民意代表、監造單位、設計單位、施工廠商、地方政府
    六河分署會勘 113年10月20日 本案工區現場 聽取里長有關涼亭、意象景石之建議,並達成植栽認養合作意向。 里長、監造單位、設計單位、施工廠商

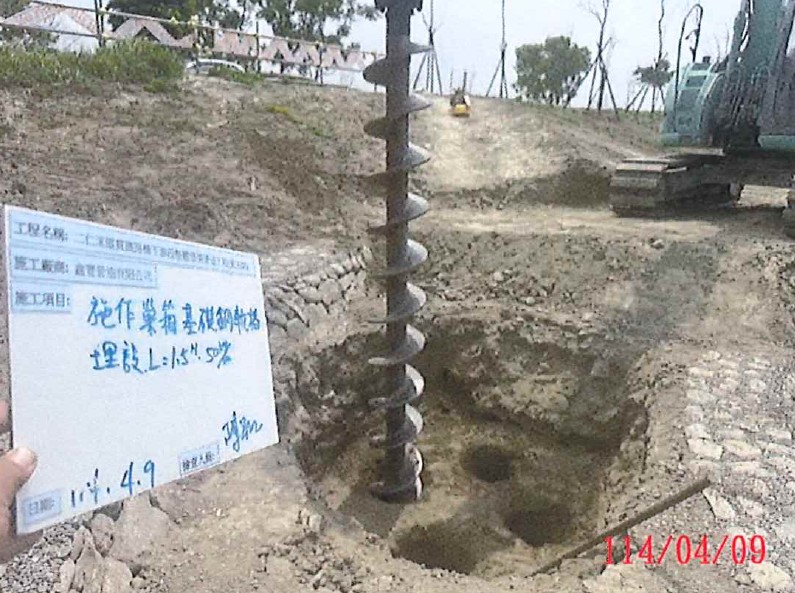

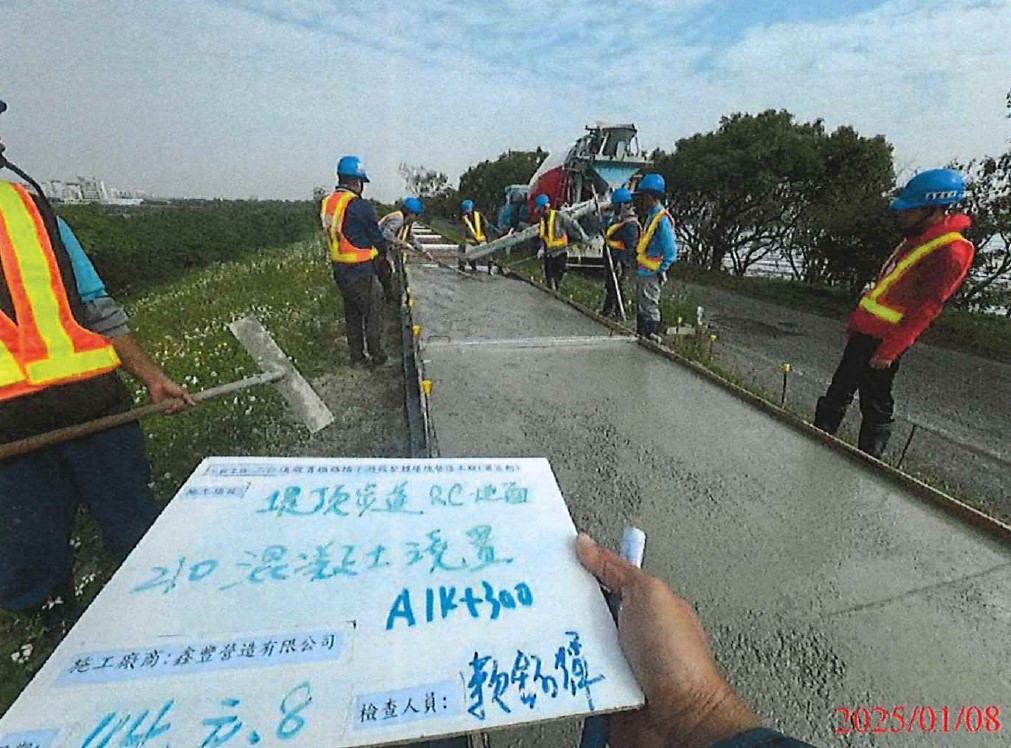

    六河分署會勘 113年10月25日 本案工區現場 現場確認取土位置為縱貫鐵路橋上游約1.3公里左岸處。 監造單位、河管單位、施工廠商
    植栽諮詢會勘 113年10月29日 仁湖橋 外聘嘉義大學、農業部林試所之專家至工區會勘,針對樹種選擇、修剪方式提供建議。 監造單位、設計單位、學者專家
    六河分署會勘 113年12月19日 仁湖橋下游堤頂道路 針對清圖會議發現護欄單價分析表疑似有誤進行討論,後續變更設計程序覈實辦理。 監造單位、設計單位、施工廠商
    台南市野生動物保育學會會勘 113年12月24日 本案工區現場 對工區內動物通道、堤頂路燈與生態巢箱之設計提出建議,並請將銀合歡移除成果數據化。 監造單位、設計單位、施工廠商、NGO團體

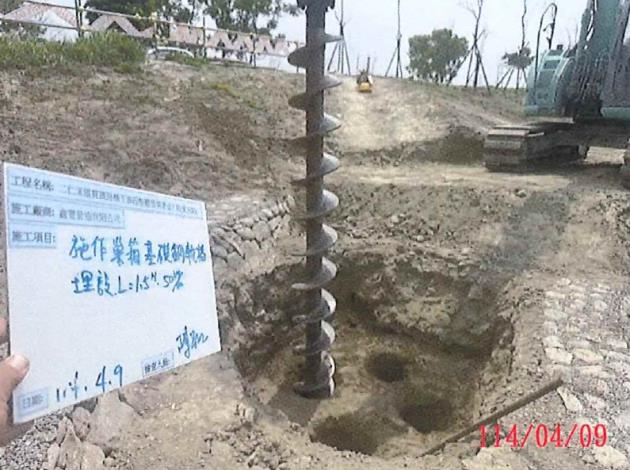

    翠鳥巢箱勘查 114年1月9日 本案工區現場 外聘屏東科技大學專家針對巢箱設置位置提供建議。 監造單位、設計單位、施工廠商、學者專家
    銀合歡去化再利用工作坊 114年2月21日 水利署六河分署 討論本案工區現場銀合歡清除方式、後續栽植植栽撫育以及如何再利用等事宜。 林保署嘉義分署、林保署屏東分署、監造單位、設計單位、施工廠商、學者專家、NGO團體
    六河分署會勘 114年4月17日 仁湖橋 討論仁湖橋下牆面美化事宜。 監造單位、設計單位、施工廠商、地方政府、社區發展協會
    六河分署會勘 114年10月17日 仁湖橋 討論仁湖橋下空間與本案新設平台如何串聯等事宜。 監造單位、設計單位、施工廠商、社區發展協會
    六河分署會勘 114年10月31日 仁湖橋 仁湖橋下新設平台已經完工,整體通行動線與功能尚屬完善,綜合考量後決定暫不在平台上開口。 監造單位、社區發展協會
  • 意見反映處理結果
    113年11月21日民眾陳情二仁溪堤防施工影響環境衛生 派員於113年11月28日清理案址(陳情人表示不需回覆)。
    114年9月25日民眾陳情二仁溪舊鐵路橋中洲堤後樹下被棄置垃圾 派員於114年9月27日到場清除完畢並回報陳情人。
